fbpx

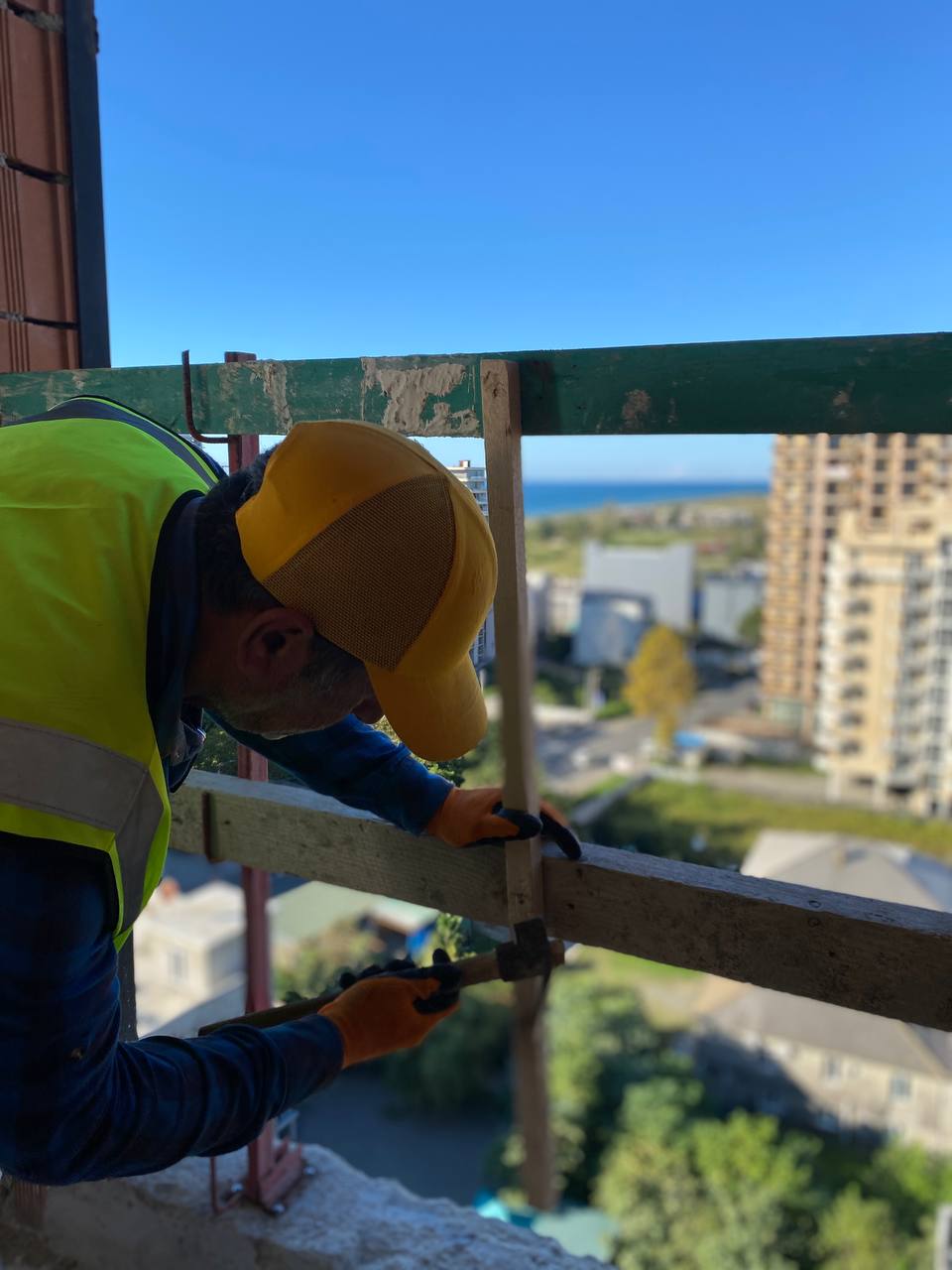

Wyndham Grand Batumi Gonio. Aqua — На 2 этаже продолжается монтаж ГКЛ-перегородок. На 3 этаже идет монтаж сантехники в mockup. На 13 этаже продолжается окраска балконов в mockup. На 14 этаже ведутся работы по усилению кладки перегородок из керамоблока. На этажах идут: — монтаж опалубки и обрамление ж/б бортиков балконов — монтаж декоративных коробов на балконах — монтаж витражей — обеспыливание потолков — антикоррозийные работы (окраска металла) — алмазное бурение инженерных отверстий На территории производятся геодезические работы. Проведен подъем стеклопакетов на этажи.
