fbpx

Wyndham Grand Batumi Gonio. Aqua

1. Монтаж инженерных систем.

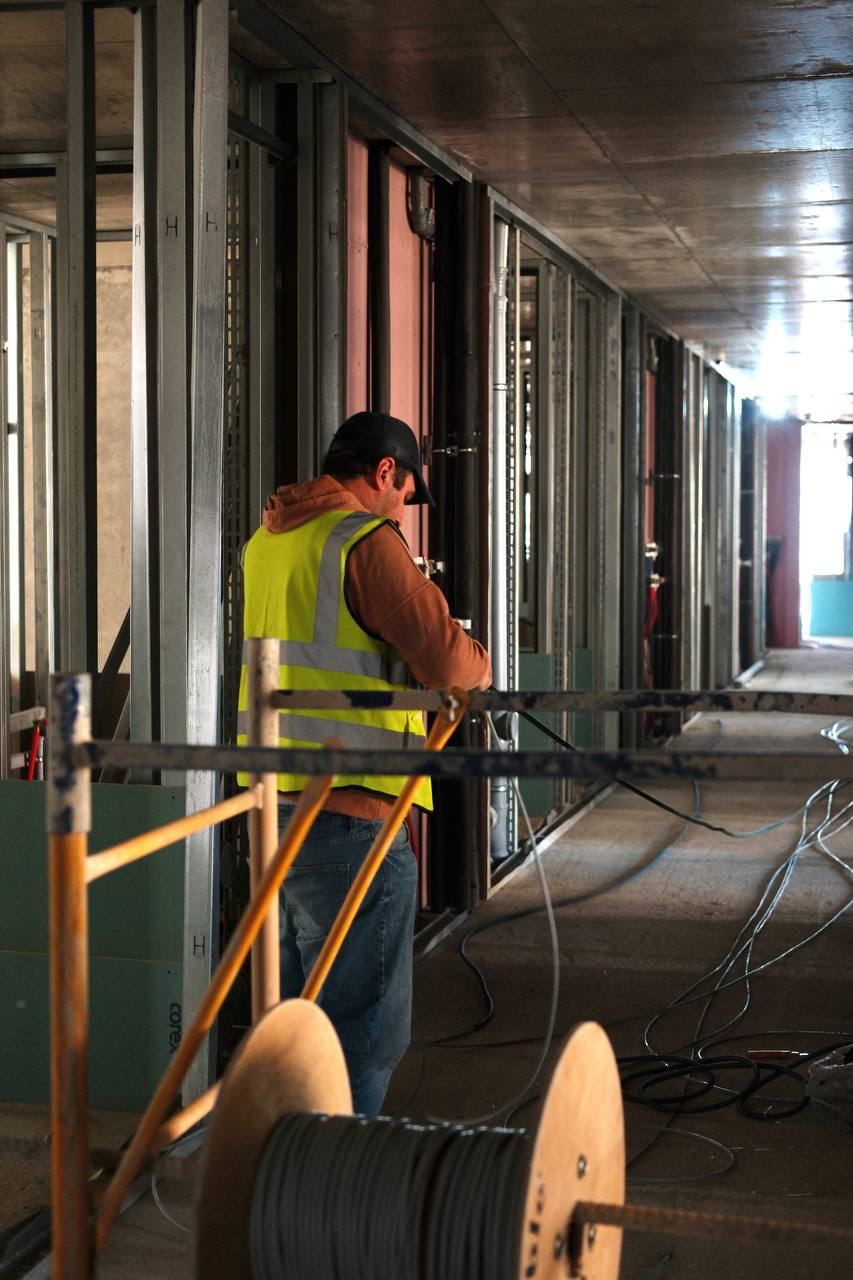

— Электромонтажные работы, 15 этаж.
— Монтаж системы водоснабжения, горизонтальная разводка горячего и холодного водоснабжения, 5–6 этаж.
— Монтаж системы вентиляции, 20 этаж.

2. Фасадные работы.
— Утепление фасада на балконах, 5, 14, 16, 20 этаж.

3. Работы по монтажу гипсокартонного каркаса.
— Устройство направляющих каркасов перегородок ГКЛ, 6–7 этаж.
— Зашивка каркаса, 11–12 этаж.

4. Работы по устройству стяжки пола.
На балконах и в юнитах, 17 этаж.

5. Устройство подвесных потолков.
На 5–6 этаже.

6. Работы по гидроизоляции, 2–7 этаж.
На балконах.

7. Работы на кровле.
Установка закладных и стоек.

8. Алмазное бурение инженерных отверстий, 3–12 этаж.
Осуществляется разметка и бурение, что необходимо для установки коммуникаций будущего отеля.

9. Работы в цеху.
Изготовление закладных деталей.

10. Инфраструктурное здание.
Продолжение работ по устройству котлована — армирование плиты перекрытия.
